Projekts: Kapavietas labiekārtošana ar betona apmaļu perimetru

Klienta prasības:

  • Izbūvēt betona apmaļu perimetru
  • Sakopt kapavietu un tās apkārtni
  • Ieklāt smilšu segumu
  • Uzstādīt betona kapu kopiņas apmales
  • Iztīrīt un izlīdzināt pieminekļus

Projekta etapi

1. Klienta vēlmes un sākotnējā situācija

Kapavieta atradās pietiekami tālu no Rīgas, tāpēc saskaņošana ar klientu notika, balstoties uz fotofiksāciju.

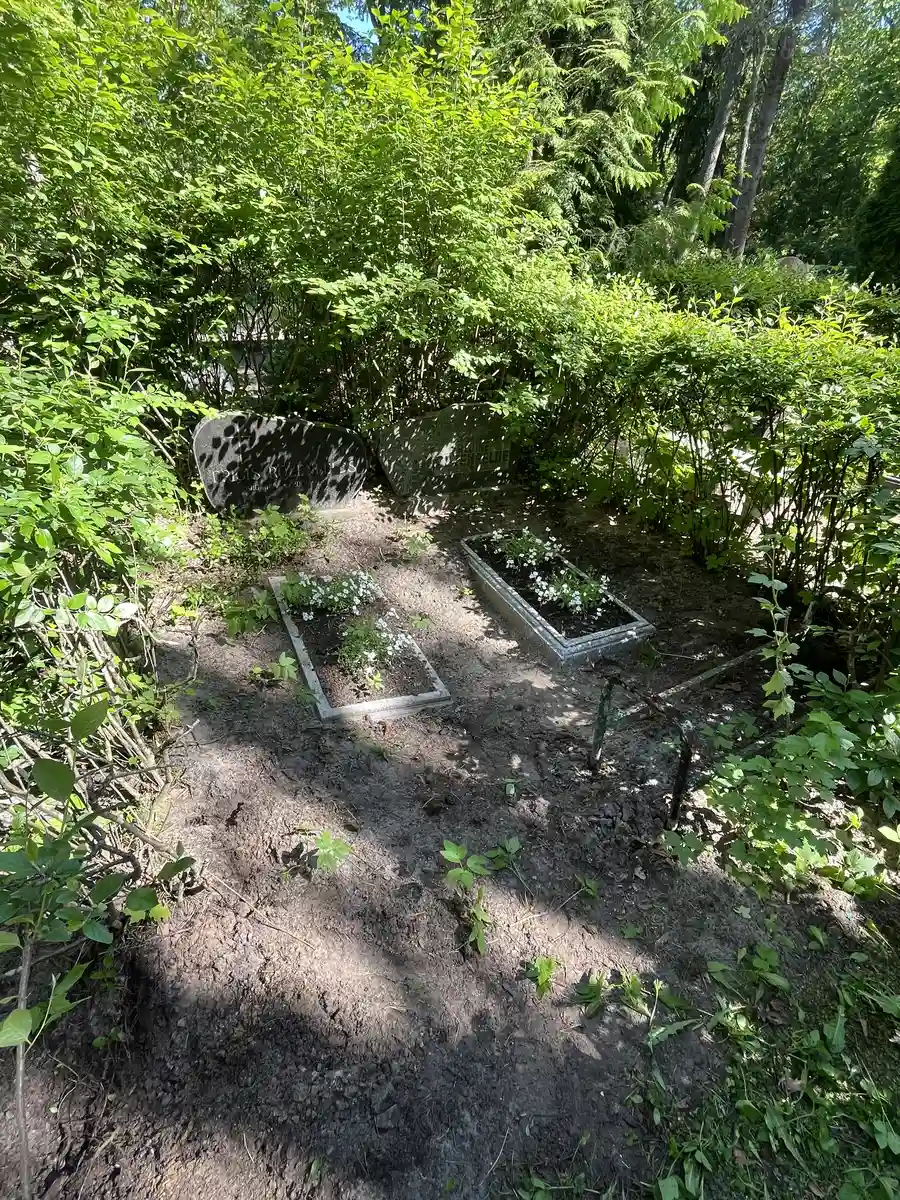

kapavieta pirms labiekārtošanas ar aizaugušu teritoriju

Klients vēlējās, lai perimetru norobežo ar betona apmalēm un iekšpusē izveido smilšu segumu, papildinot to ar betona kapu kopiņas apmalēm, kas vizuāli saskan ar perimetra apmalēm.

Pēc tāmes saskaņošanas tika uzsākti darbi.

2. Sagatavošanas un teritorijas attīrīšanas darbi

Darbi sākās ar esošo krūmu un zāles izrakšanu, lai nodrošinātu vietu grāvju rakšanai un apmaļu montāžai.

Uz vietas konstatējām, ka kapavietas aizmugurē aiz pieminekļiem sākas straujš paaugstinājums, kur betona apmaļu izbūve nebūtu iespējama.

Pēc saziņas ar klientu tika pieņemts risinājums — betona apmaļu perimetrs tiks izbūvēts trīs kapavietas malās, saglabājot pieminekļu esošo novietojumu.

Pēc lēmuma pieņemšanas veicām kapavietas līmeņu un gabarītu novilkšanu.

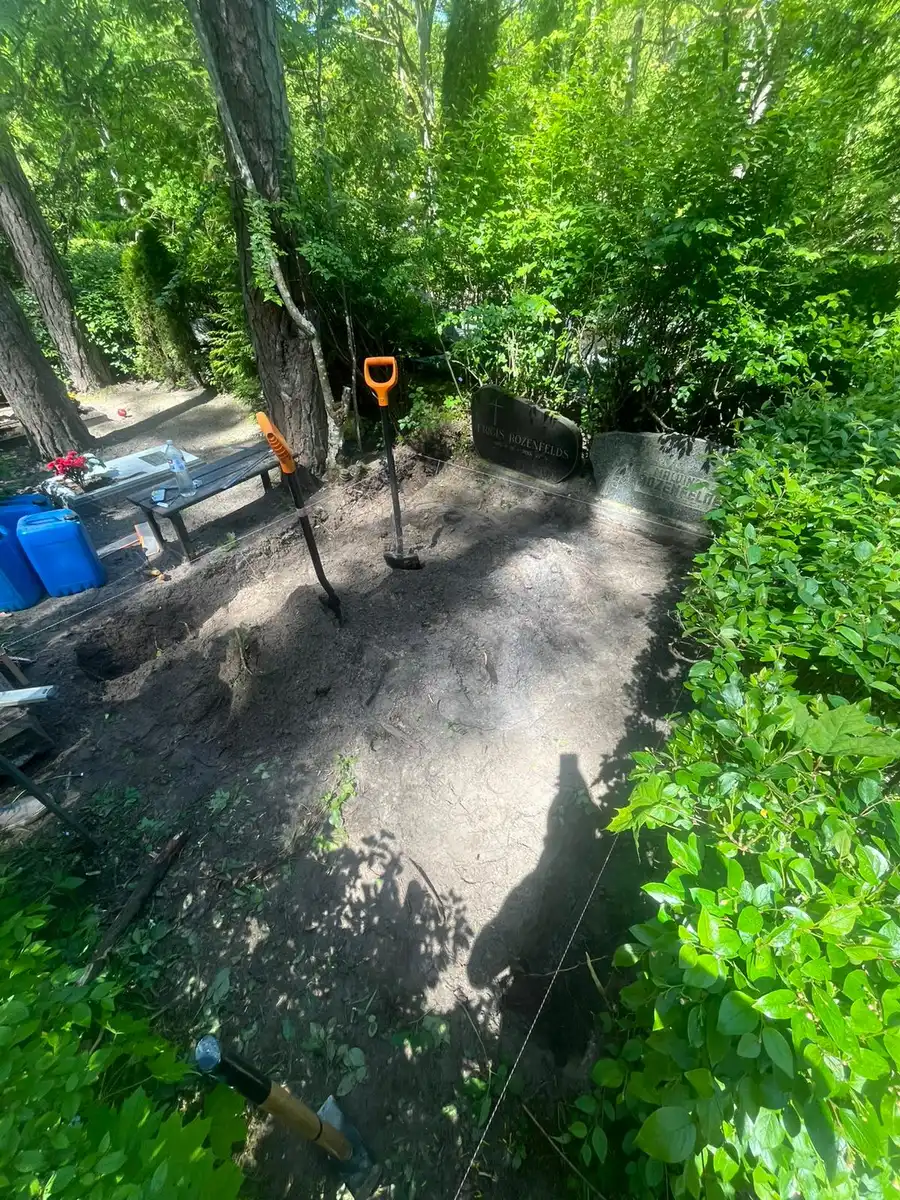

kapavietas līmeņu un robežu uzmērīšana pirms darbu sākšanas

3. Betona apmaļu izbūve

Nākamajā posmā tika:

  • Izrakti grāvji apmaļu montāžai
  • Sagatavoti pamati un iebetonētas apmales atbilstoši līmeņiem
  • Nodrošināta apmaļu vienmērīga līnija visā perimetrā

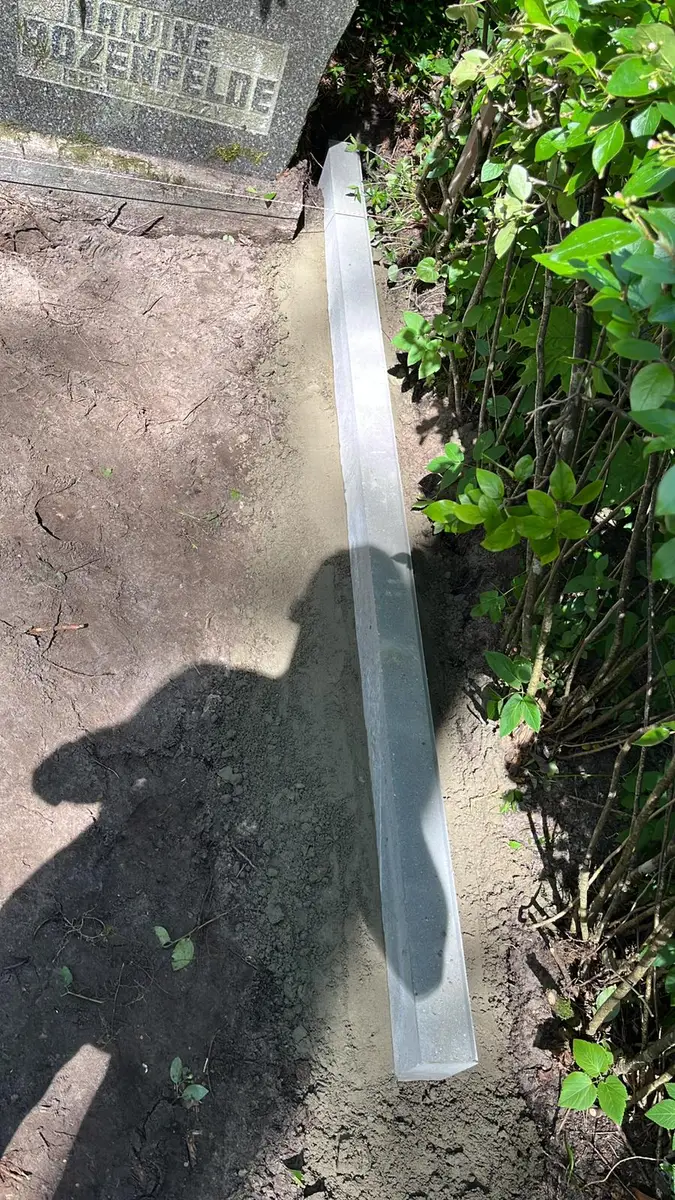

betona apmaļu montāža kapavietas perimetrā

4. Kapavietas līdzināšana un seguma izveide

Pēc apmaļu izbūves tika:

  • Norakta liekā augsne un izlīdzināta virsma
  • Izlīdzināti un iztīrīti pieminekļi
  • Ieklāts ģeotekstils nezāļu ierobežošanai
  • Ieklāts smilšu segums 5–6 cm biezumā

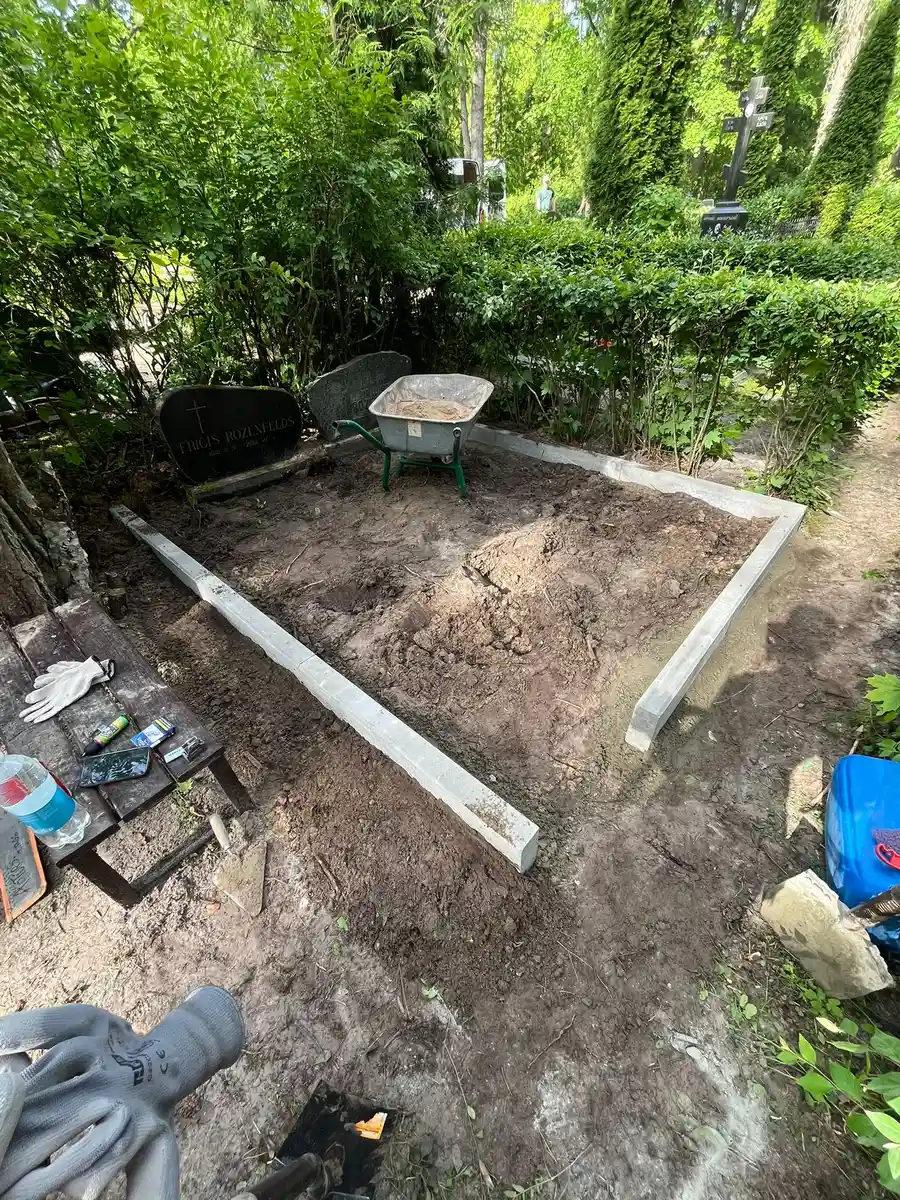

kapavietas līdzināšana pirms seguma ieklāšanas

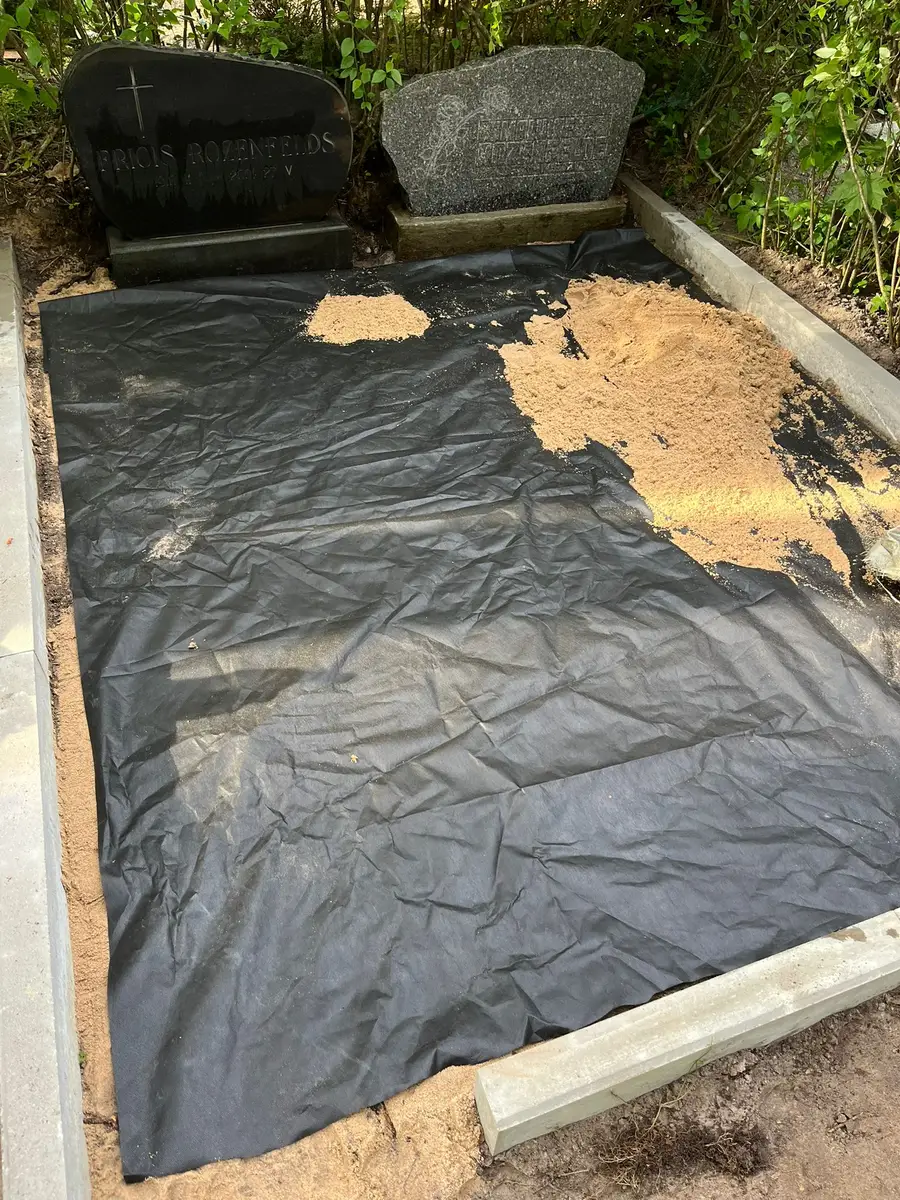

smilšu seguma ieklāšana kapavietas iekšpusē

5. Kapu kopiņas apmales un noslēdzošie darbi

Noslēgumā tika:

  • Uzstādītas betona kapu kopiņas apmales
  • Ieklāta melnzeme apstādījumu daļā

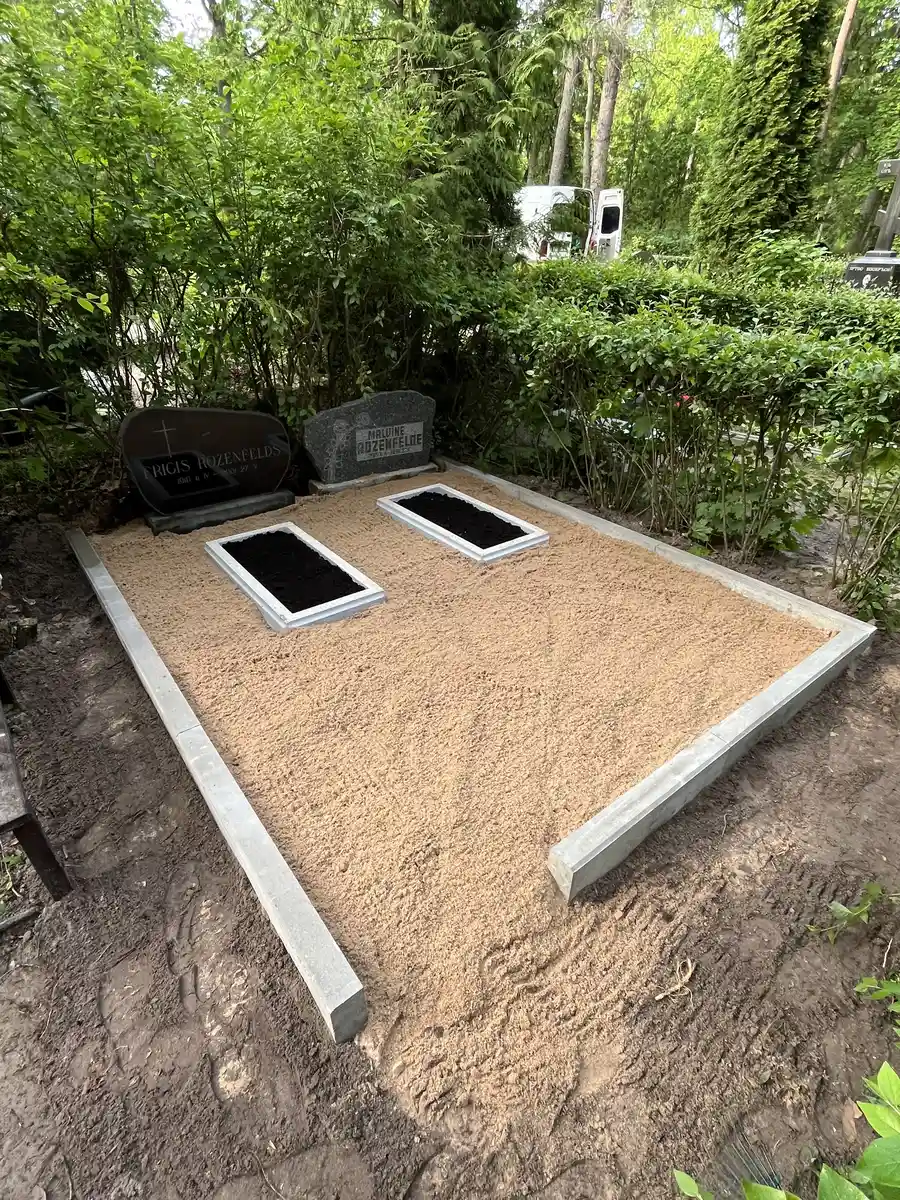

pabeigta kapavieta ar betona apmalēm un sagatavotu apstādījumu zonu

Klients izvēlējās apstādījumus veikt patstāvīgi pēc projekta pabeigšanas.

6. Projekta ilgums

Kopējais darbu izpildes ilgums — 2 nedēļas


7. Izmaksu sadalījums

PozīcijaSumma (EUR)
Plānošana un organizēšana~60
Sagatavošanas darbi~100
Grāvju rakšana un apmaļu montāža~300
Zemes norakšana un seguma ieklāšana~250
Kapu atribūtikas darbi~200
Transports un citi izdevumi~120
Kopā:~1000 EUR

8. Galvenie ieguvumi klientam

  • Nodalīts kapavietas perimetrs
  • Budžetam draudzīgs un funkcionāls risinājums
